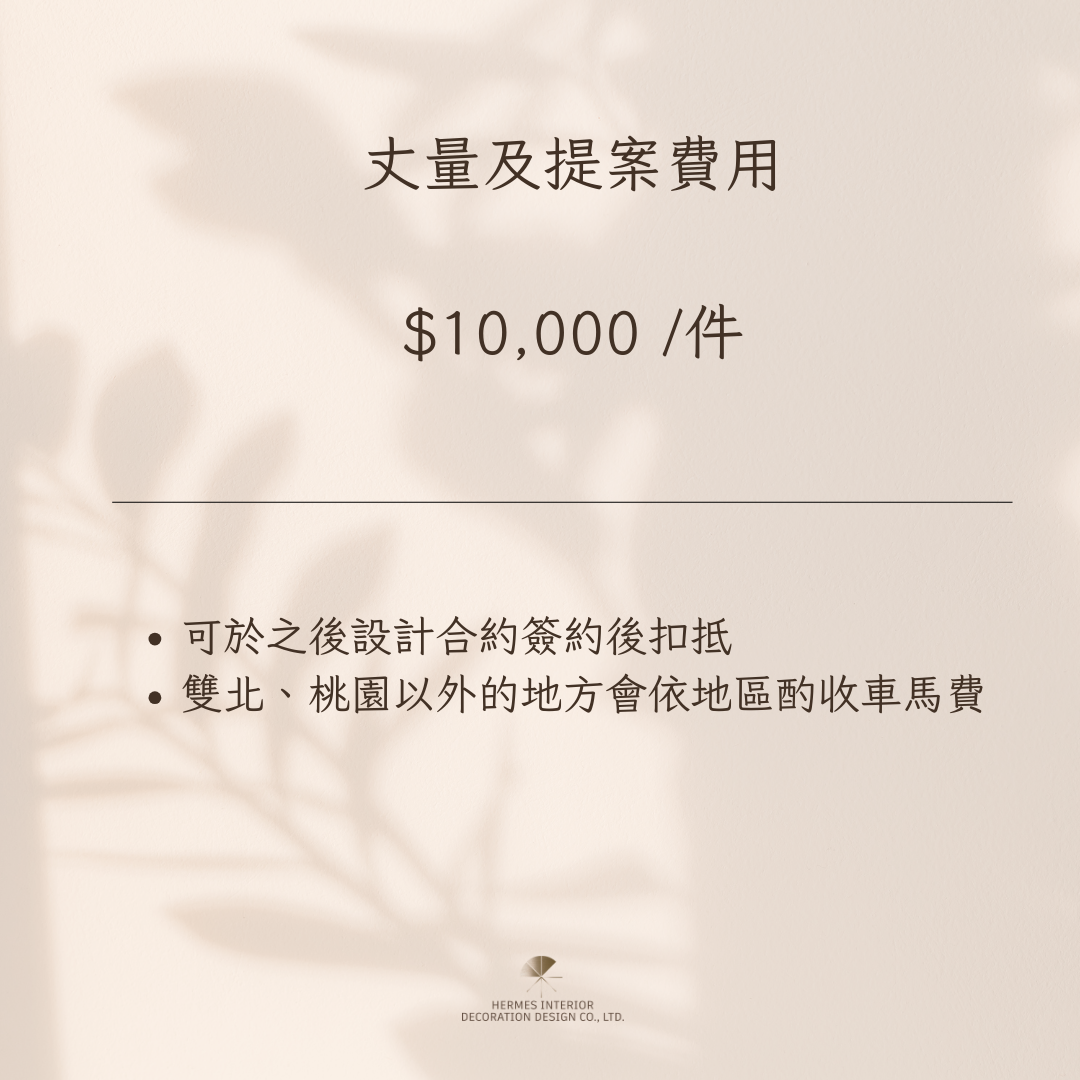

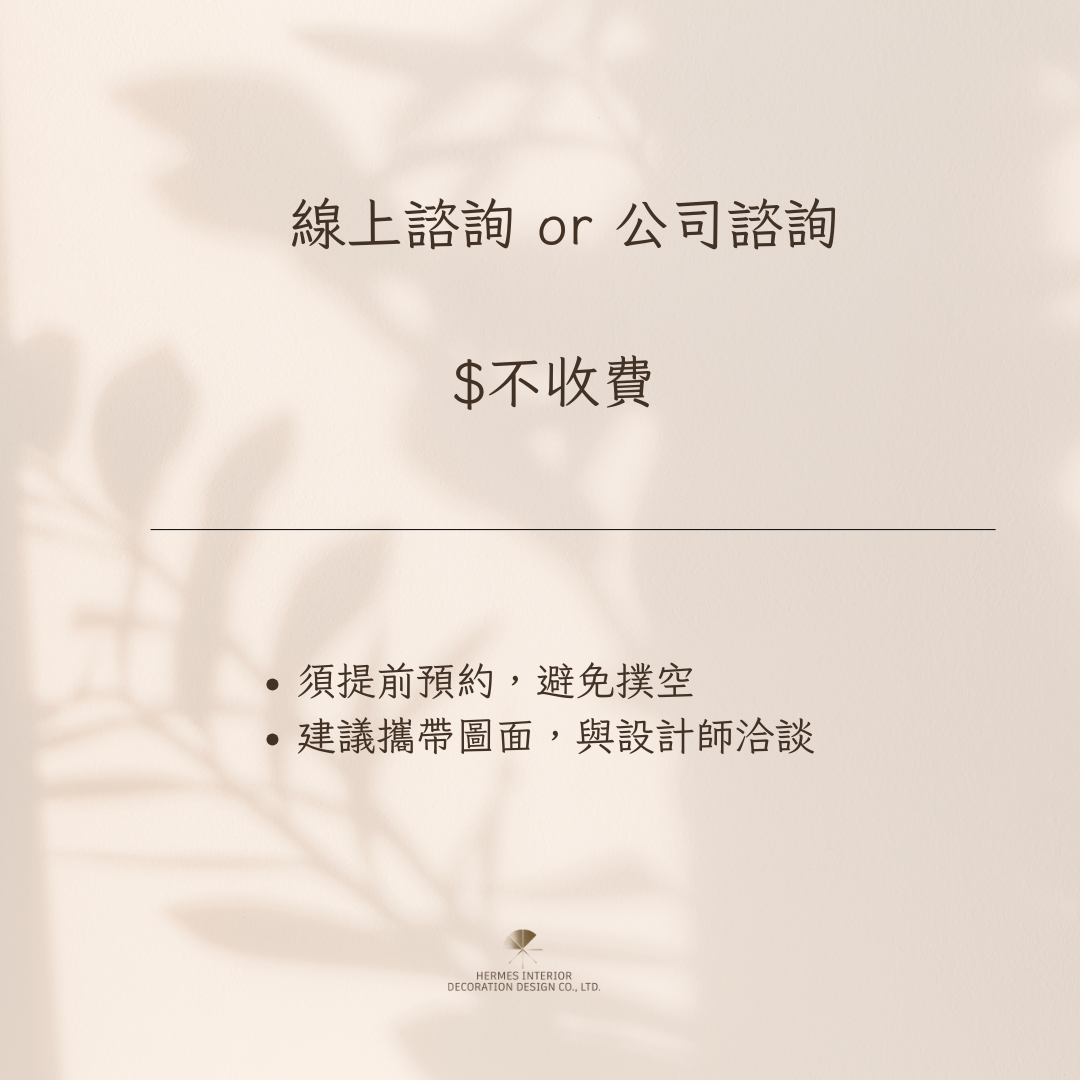

初步約見面溝通了解需求、如有CAD檔,則請提供檔案
丈量完後根據業主需求製作提案簡報、平面配置圖做提案討論,繪製平面圖及提案簡報約需5~7個工作天,完成後會與業主預約提案會議時間

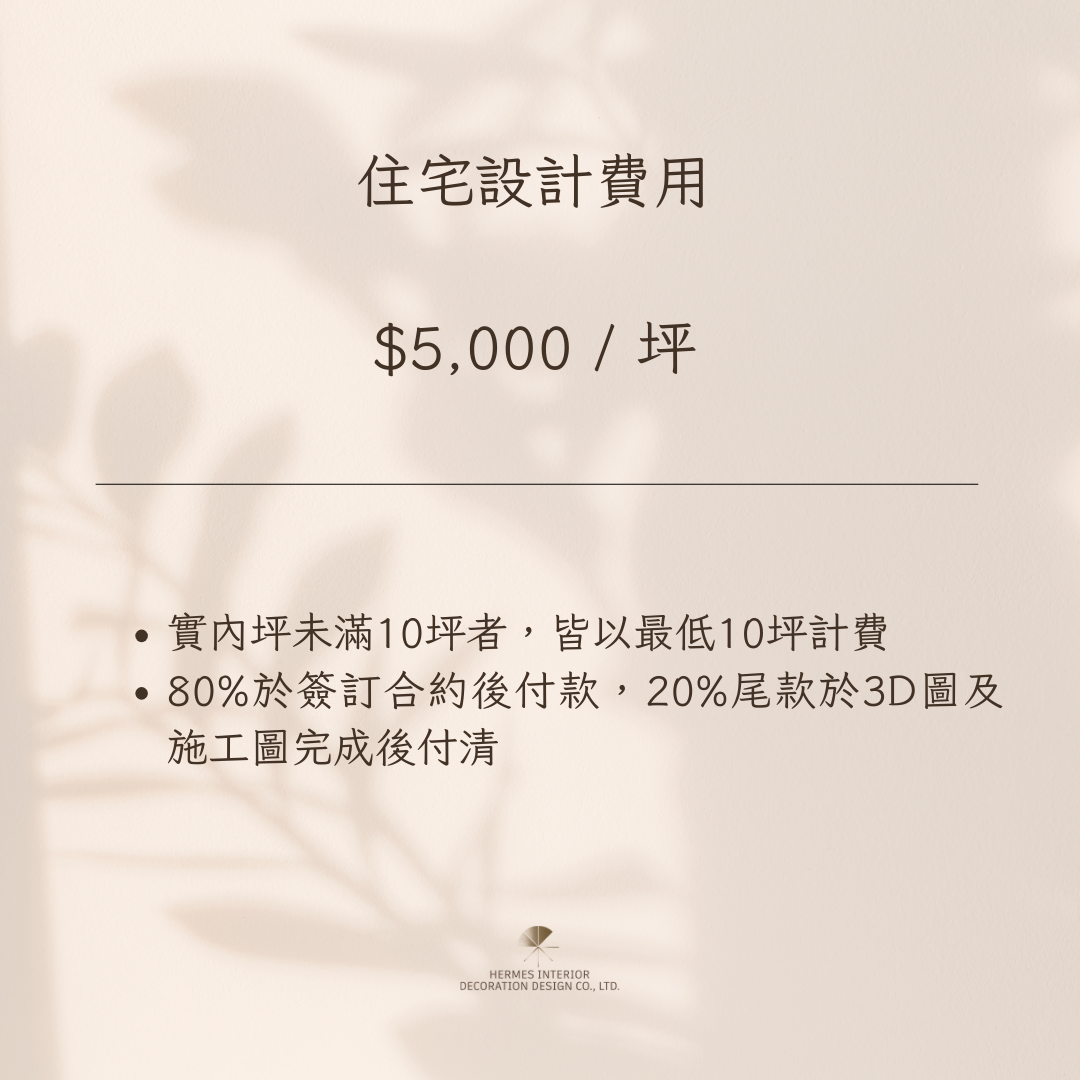

簽訂設計合約 | 於提案會議中,與業主討論平面配置及確定要修改的部分,設計師會依據提案簡報內容,與業主說明及討論,確認後三日內簽訂設計約可享9折優惠,設計約簽訂完成後開始製作3D設計圖
3D圖繪製| 平面圖確定後,繪製3D圖約需10~15個工作天,依據坪數大小,坪數越大所耗費時程越長,完成後會與業主約看3D圖的時間,並討論需修改的部分
施工圖及工程報價單製作| 3D圖與業主確認後,設計師會開始著手繪製平面系統圖(施工圖)及製作工程報價單,約需10個工作天,完成資料後會與業主約會議時間
簽訂工程約| 確認平面系統圖(施工圖)及工期表及討論估價內容,確認後簽訂工程合約及確認開工時程
提供工進表| 提供工程進度表,會與業主建立賴群組,現場監工人員會於工程節點回報進度狀況
假設保護工程| 進場時的動線保護及如有新作或既有需保留的磁磚石材保護
拆除工程| 依據拆除圖確認拆除範圍,進行拆除作業
泥作工程| 依據地坪圖、隔間圖及立面圖確認泥作範圍,進行防水、貼磚、砌磚等作業
水電工程| 依據天花板燈具圖、開關插座圖及給排水圖,進行水電的配管配線作業
木作工程| 依據平面圖、天花板圖、立面圖,進行相關的造型、門片、櫃體施作作業
油漆工程| 天花板、牆面、門片等漆面作業
系統櫃工程| 依據平面圖、立面圖,進行相關櫃體施作作業
其他雜項工程| 鐵件、玻璃、木地板、石材等工程施作
完工驗收| 清潔完工後,與業主現場確認並點交
一年保固|完工確認當日起,啟動一年保固
提供工進表| 提供工程進度表,會與業主建立賴群組,現場監工人員會於工程節點回報進度狀況
假設保護工程| 進場時的動線保護及如有新作或既有需保留的磁磚石材保護
拆除工程| 依據拆除圖確認拆除範圍,進行拆除作業
泥作工程| 依據地坪圖、隔間圖及立面圖確認泥作範圍,進行防水、貼磚、砌磚等作業
水電工程| 依據天花板燈具圖、開關插座圖及給排水圖,進行水電的配管配線作業
木作工程| 依據平面圖、天花板圖、立面圖,進行相關的造型、門片、櫃體施作作業
油漆工程| 天花板、牆面、門片等漆面作業
系統櫃工程| 依據平面圖、立面圖,進行相關櫃體施作作業
其他雜項工程| 鐵件、玻璃、木地板、石材等工程施作
完工驗收| 清潔完工後,與業主現場確認並點交
一年保固|完工確認當日起,啟動一年保固
